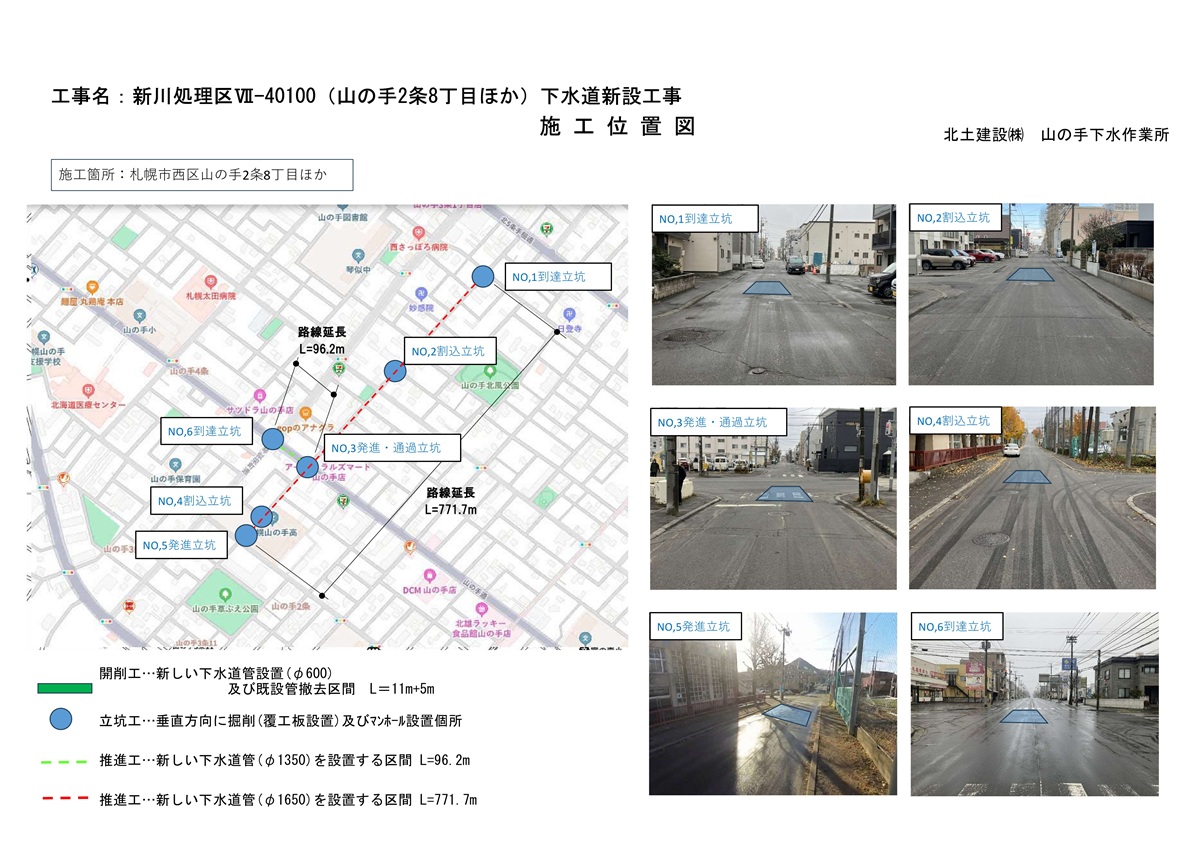

新川処理区Ⅶ-40100(山の手2条8丁目ほか)下水道新設工事
工事概要
  工期:令和8年1月5日~令和10年3月14日
  施工延長 900.77m
工種 単位 数量 備考
 管渠工
 中大口径推進 (新設)  771.7  D=1,650㎜
   96.16  D=1,350㎜
 開削 (新設) 19.73  D=500㎜
          (撤去) 19.90  D=500㎜
 組立マンホール工 (新設) 箇所  3
              (撤去) 箇所 3
 特殊マンホール工 (新設)  箇所 5
 立坑工 箇所  6
 附帯工 1

 再生資源利用計画書

 進捗状況、今後の展開および周辺環境

  R8.04.15
  本工事は山の手地区の浸水対策として、雨水拡充管を整備し、下水道の能力を向上させることで浸水被害軽減を目的とした工事です。

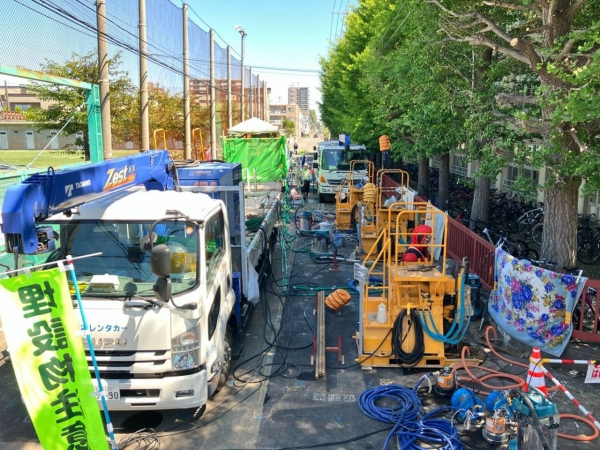

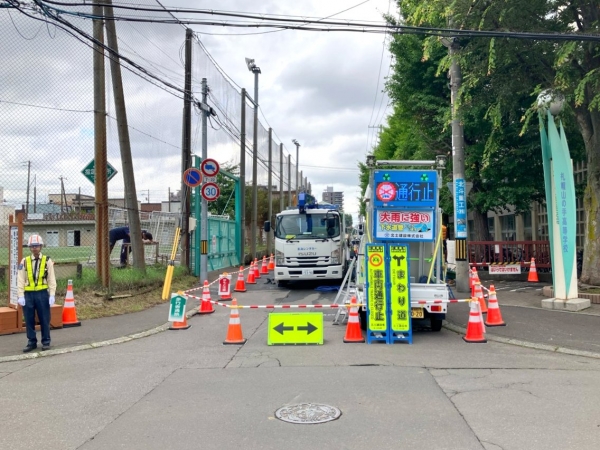

施工としては4月中旬に試掘という作業を最初に行います。
交通規制を伴う工事になりますので、近隣住民の方々には何かとご不便・ご迷惑をおかけするかと思いますが、工事へのご理解とご協力をよろしくお願いいたします。
   ↑クリック拡大↓

リストに戻る

社会資本整備総合交付金事業
雁来篠路連絡線(丘珠町586番31地先~苗穂三角街道線間)道路改良工事
工事概要
  工期:令和8年3月30日~令和9年1月22日
  施工延長 240.00m
工種 単位 数量 工種 単位
数量

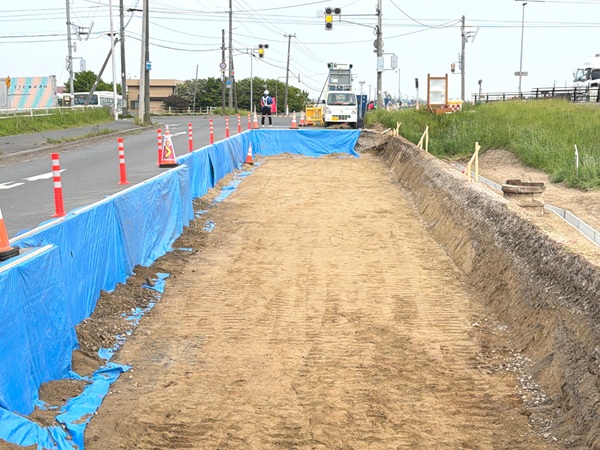

 掘削工          3,200  排水構造物工  1
 置換工 2,430  防護柵工 1
 路盤工 3,240  構造物撤去工 1
 舗装工  3,260  道路照明設備工 1
 縁石工  1

 再生資源利用計画書

進捗状況、今後の展開および周辺環境

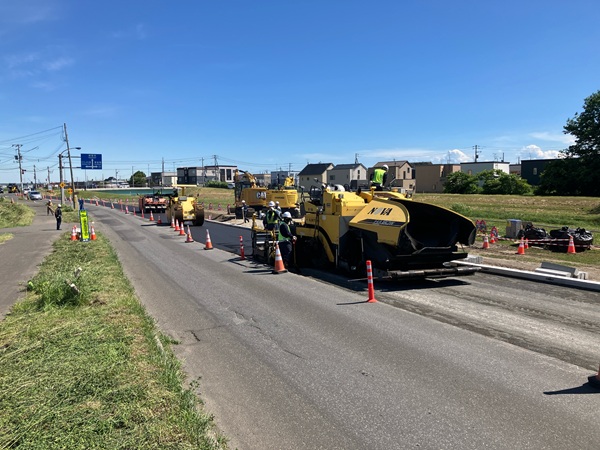

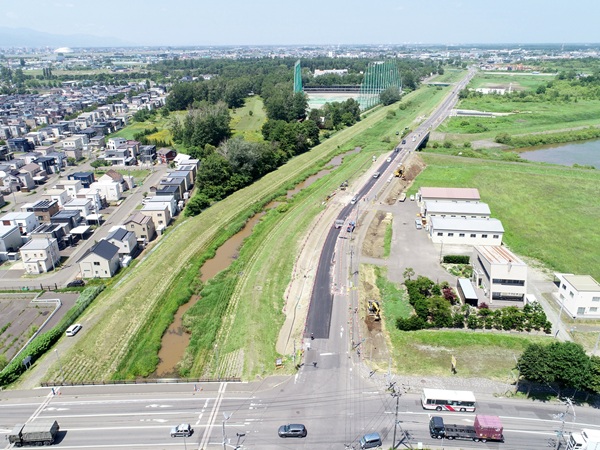

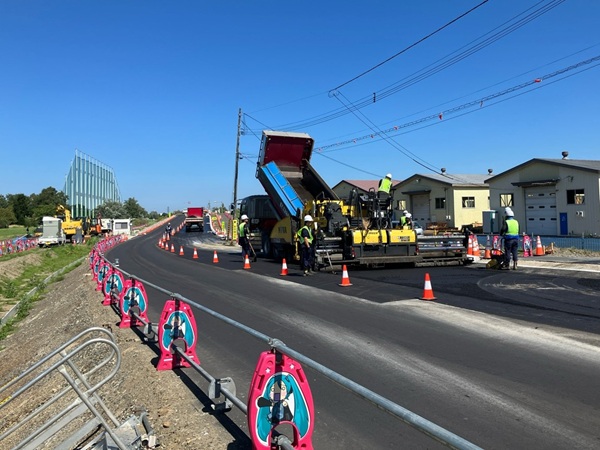

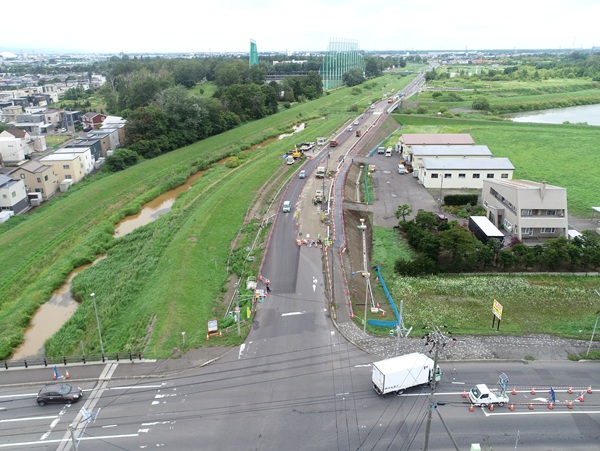

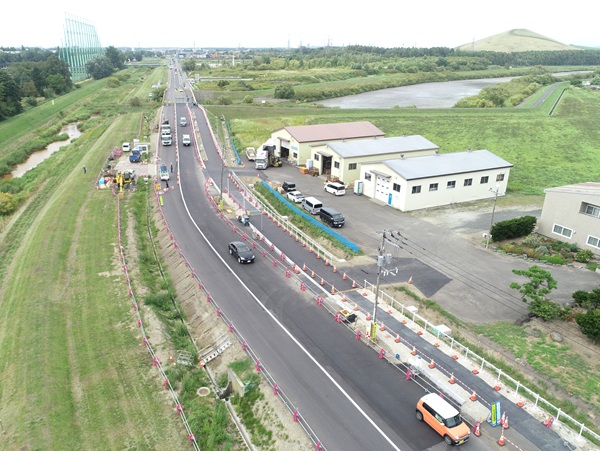

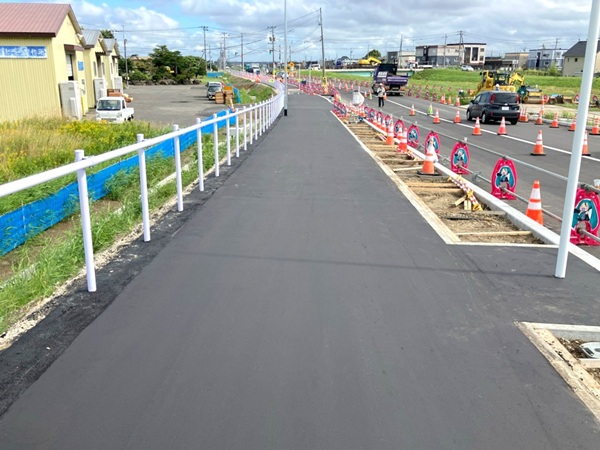

  R8.04.29

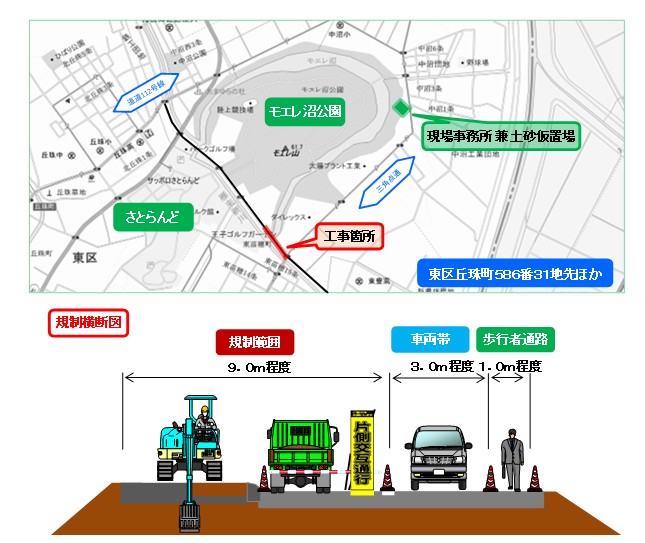

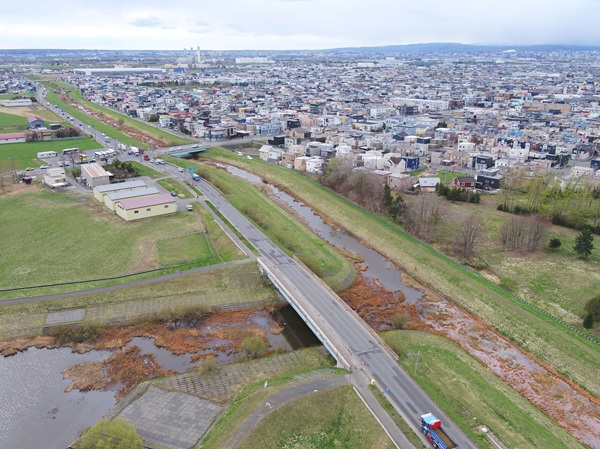

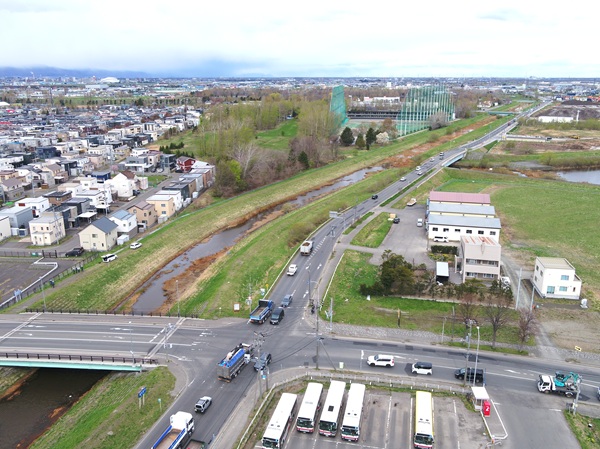

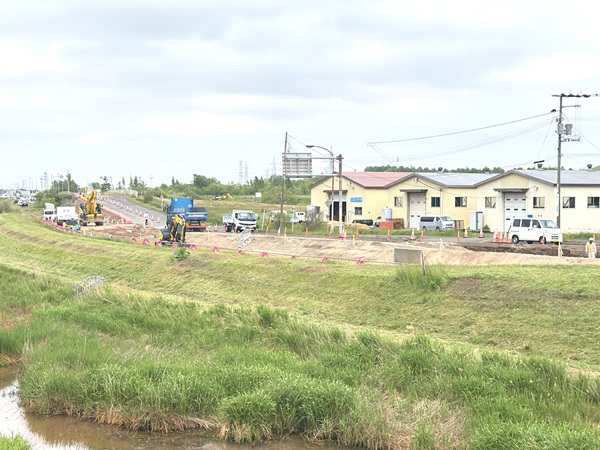

  当工事は、札幌市東区丘珠町586番31地先ほかにおいて、雁来篠路連絡線(丘珠町586番31地先~苗穂三角街道線間)の道路改良を行うものです。
工事延長L=240.00mの区間において施工を行います。
当該道路は重車両の通行が頻繁のため、拡幅や傷んだ舗装を直すだけでなく、道路を支える路盤部分も含めてつくりなおし、通行に必要な強度と安全性を確保することが目的です。

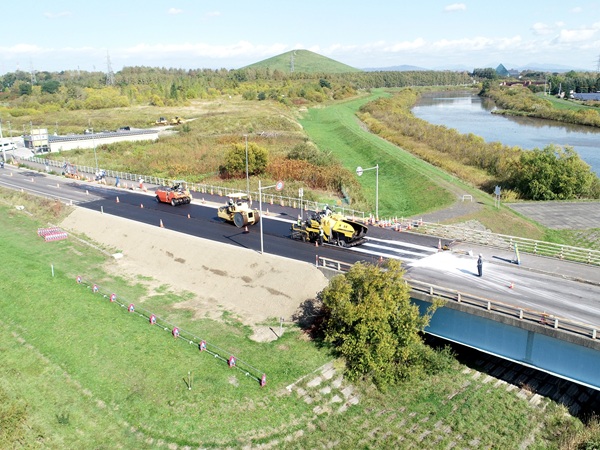

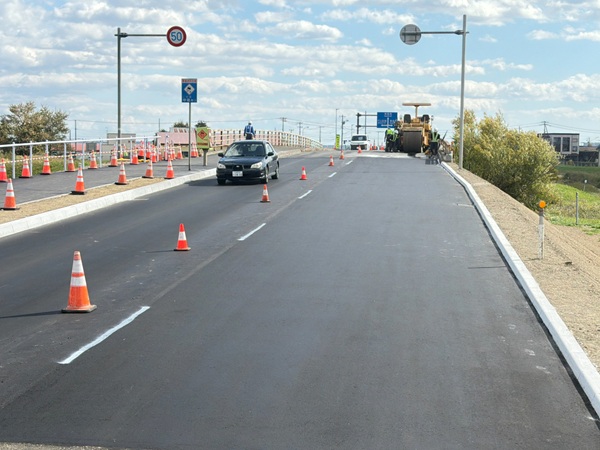

工事期間中は片側交互通行規制を余儀なくされるため、周辺道路をご利用の皆様には大変なご不便をおかけすることと思いますが、一般交通や歩行者安全確保に十分配慮しながら作業を進めてまいります。
