公共工事の北土建設株式会社  一般土木  都市土木  環境土木









リストに戻る
防災・安全交付金事業 湖水大橋耐震補強工事(その2)
工事概要
  工期:令和7年3月24日~令和7年12月16日
  施工延長 163.90m

工種 単位 数量 工種 単位 数量
 鋼橋支承工      構造物撤去工
   吊足場設置・撤去 箇所  3    運搬処理工 1
   支承取替 6  仮設工
 耐震工       交通管理工 1
   耐震工取付 箇所  4
 橋梁塗装工
  橋梁塗装 箇所 3

 再生資源利用計画書

 進捗状況、今後の展開および周辺環境

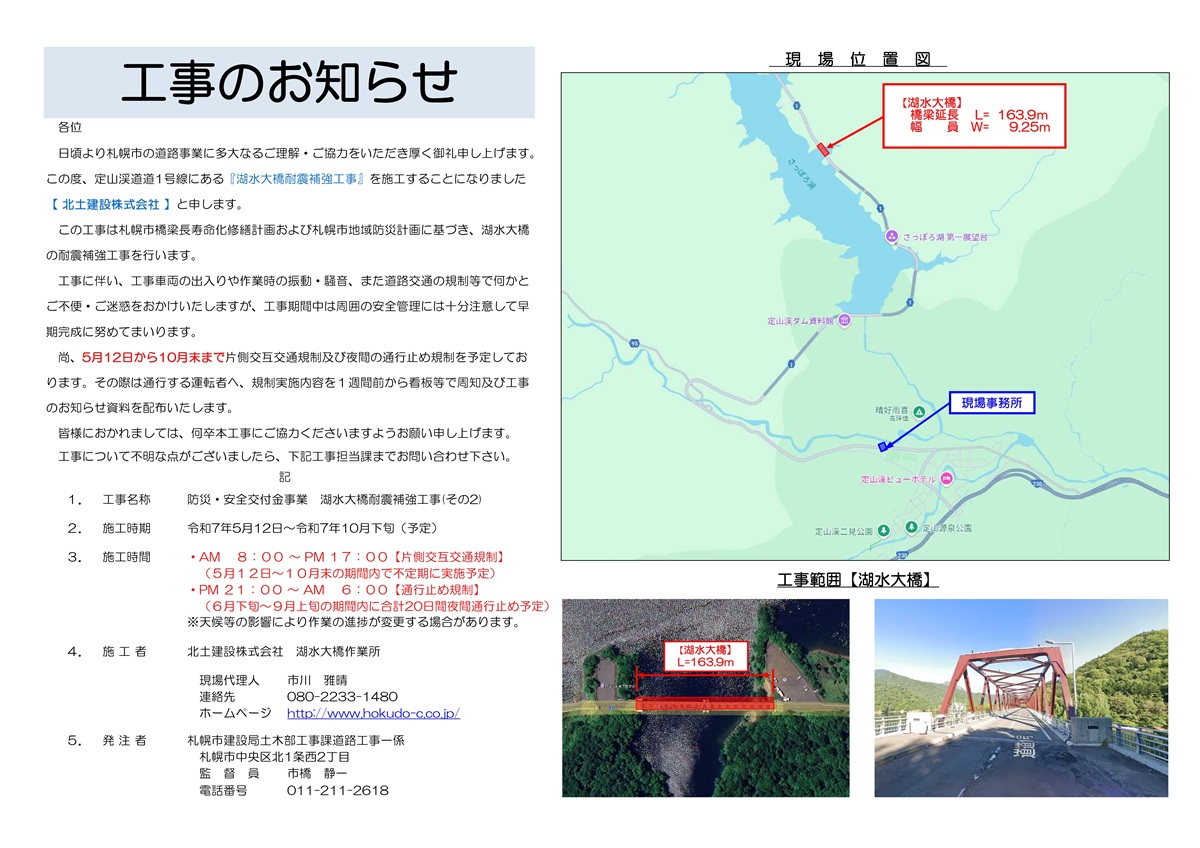

  R7.06.26

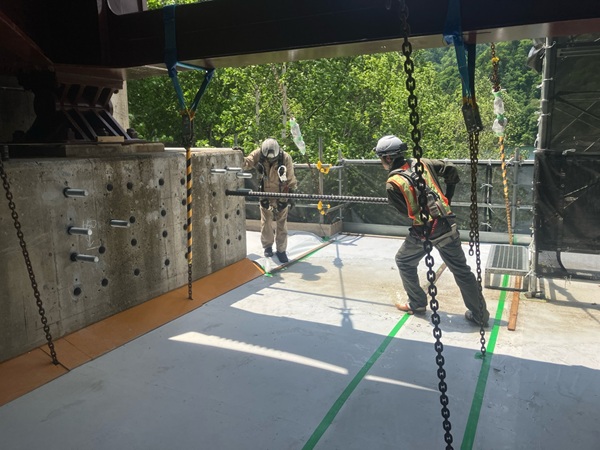

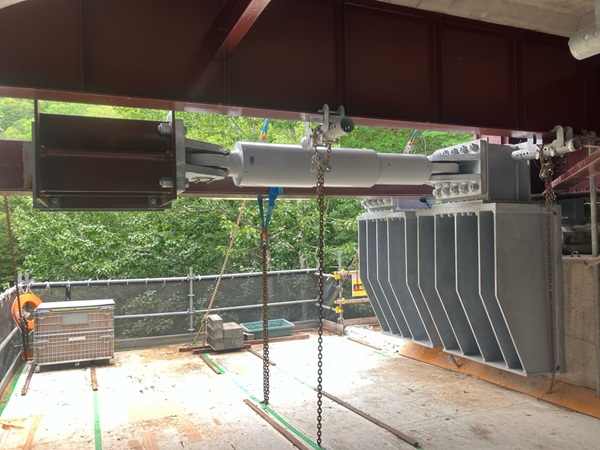

  6月上旬に吊足場の設置が終わり、現在は支承取替作業を行っております。

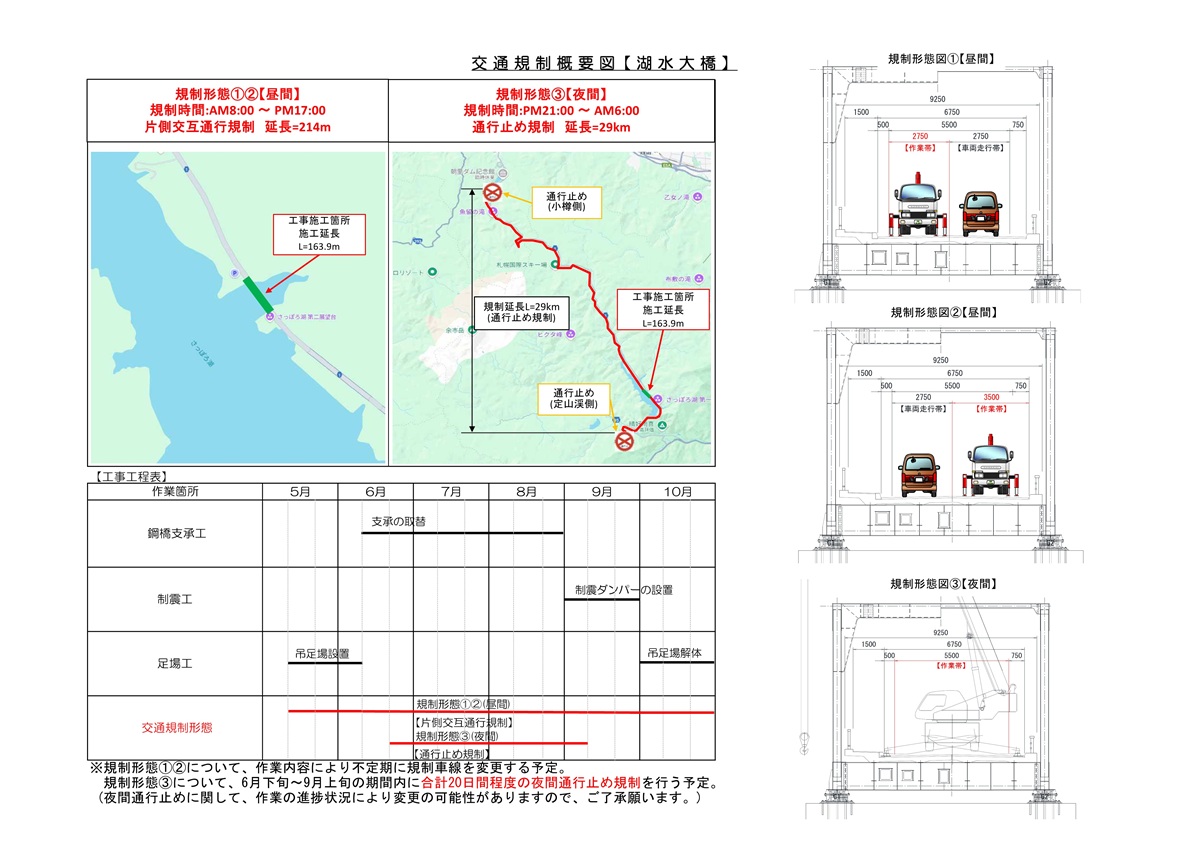

昼間の作業では片側交互通行規制、大型クレーンでの作業(7月3日~4日)は夜間通行止め(札幌ー小樽区間 L=29㎞)での作業を予定しております。
作業に伴い振動及び騒音、交通規制などで大変ご不便をおかけいたしますが、引続きご理解のほどよろしくお願いいたします。

  R7.05.09
  本工事は『札幌市橋梁長寿命化修繕計画および札幌市地域防災計画』に基づき、湖水大橋の耐震補強工事を行うものです。
この工事に伴い、工事車両の出入りや作業時の振動及び騒音、道路の交通規制などでご迷惑をおかけいたしますが、工事へのご理解とご協力をお願いいたします。
クリック拡大↓

リストに戻る
恵庭岳公園線外地道債1029改築工事外
工事概要
  工期:令和7年7月17日~令和8年2月20日

工種 単位 数量 工種 単位 数量
【恵庭岳公園線】     【支笏湖線】
 道路土工(掘削)  500  道路土工(掘削)
(軟岩掘削(人力掘削))
550
 道路土工(盛土) 500  防護施設工(足場工)  ㎡   250

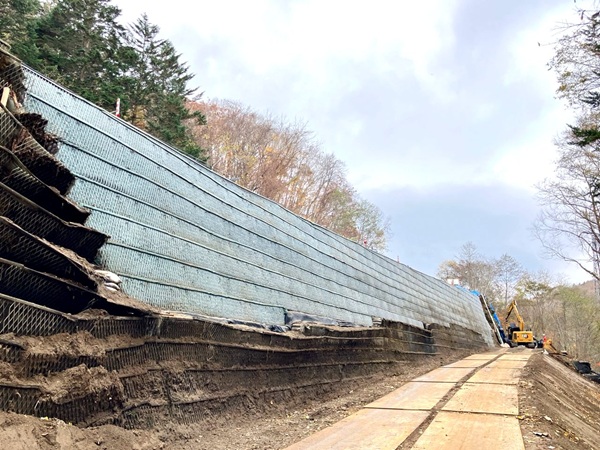

 ジオテキスタイル補強土壁工  ㎡   1,040
 アスファルト舗装工  50

 再生資源利用計画書   再生資源利用計画書

 進捗状況、今後の展開および周辺環境
  R7.08.01
  本工事は2工区に分かれており、道道恵庭岳公園線では、変状した補強土壁の復旧工事を行います。もう1工区では、道道支笏湖線において落石の恐れがある岩を除去する工事です。

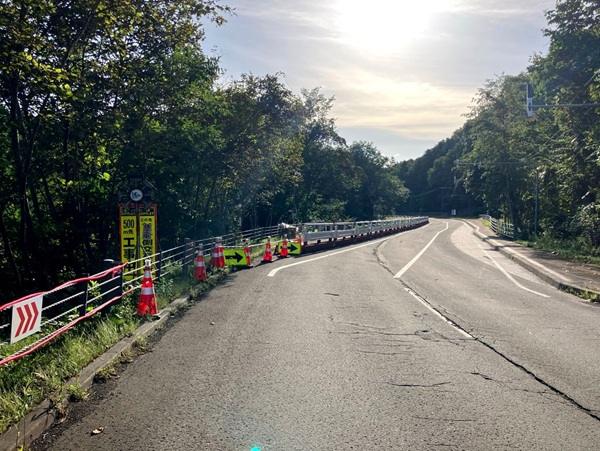

恵庭岳公園線においては、8月中旬から下旬にかけて道路の切り回しを行う予定であり、その期間中は片側交互通行となります。通行される皆さまにはご不便をおかけいたしますが、安全を最優先に作業を進めてまいりますので、ご理解とご協力のほどよろしくお願い申し上げます。

リストに戻る
