道央圏連絡道路 長沼町 東3線改良工事
工事概要
  工期:令和7年3月17日~令和8年3月16日
  工事延長:1,300m
工種 単位 数量 備考
 道路土工 94,400  路体盛土(ICT)
 地盤改良工 7,260  サンドマット

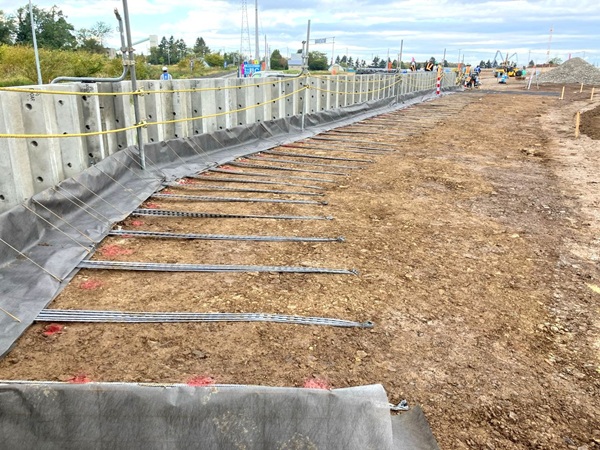

 擁壁工 249  ジオテキスタイル補強土壁工(二重壁タイプ)
 排水構造物工 62  高耐圧ポリエチレン管(D800)
 仮設工 1  交通誘導警備員

 再生資源利用計画書

 進捗状況、今後の展開および周辺環境
  R7.05.27

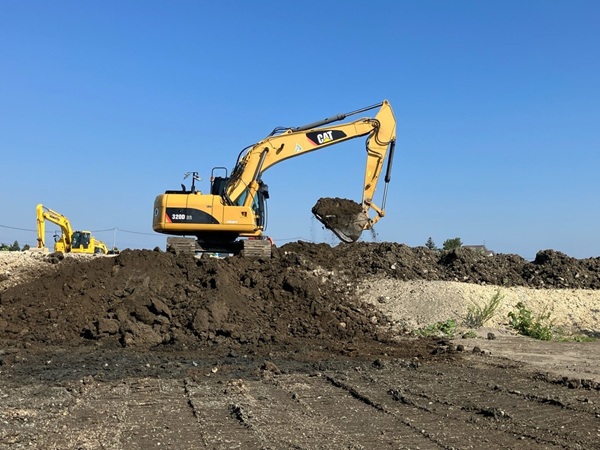

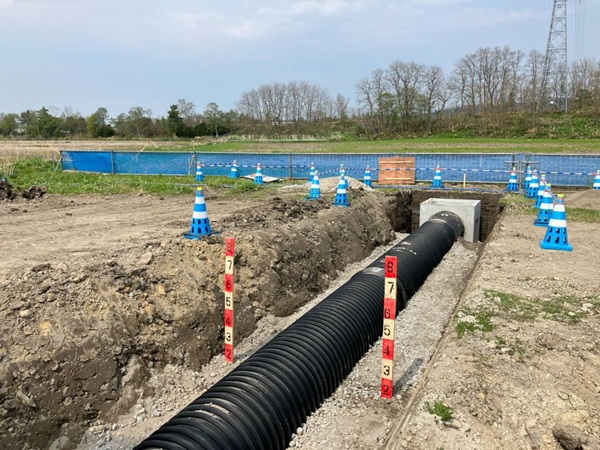

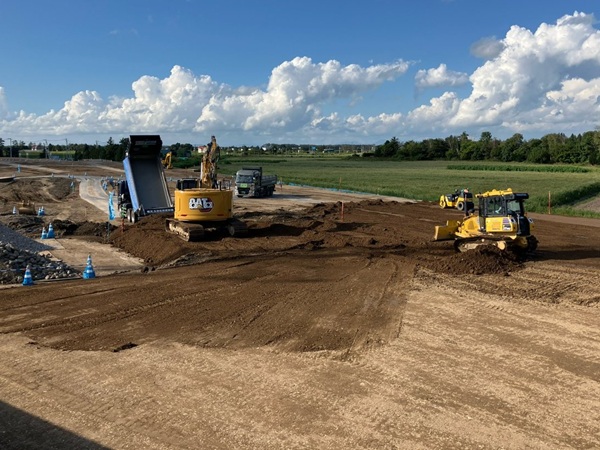

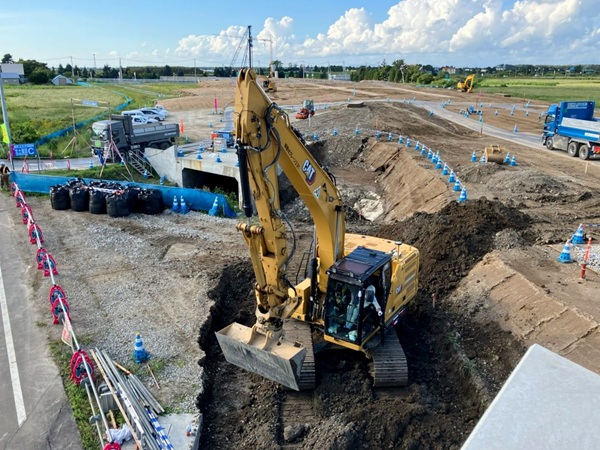

  5月は盛土に先立ち排水整備を行いました。6月より10tダンプトラック20台以上で土砂運搬を行います。通行経路ではご迷惑をおかけしないよう、騒音や振動、粉じんの発生を可能な限り抑え、周辺環境への影響を最小限にとどめるよう細心の注意を払って作業をしてまいります。
近隣の皆様にはご不便をおかけすることもあるかと存じますが、引き続きご理解とご協力を賜りますようお願い申し上げます。

  R7.04.25

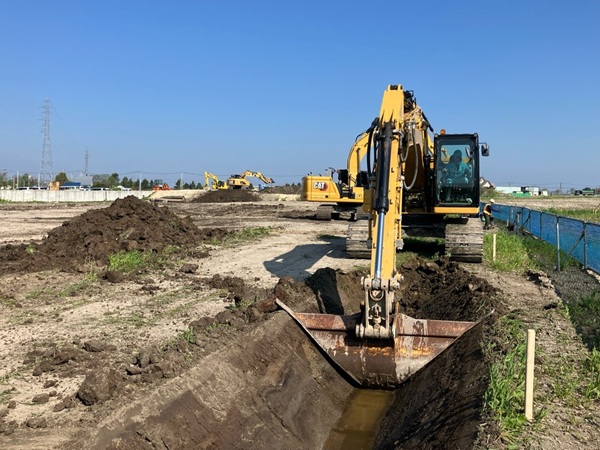

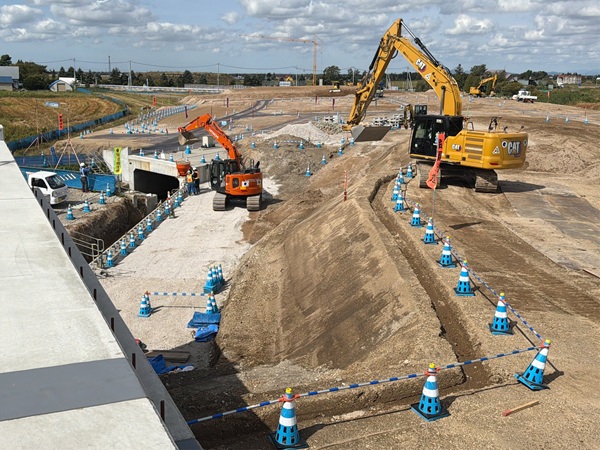

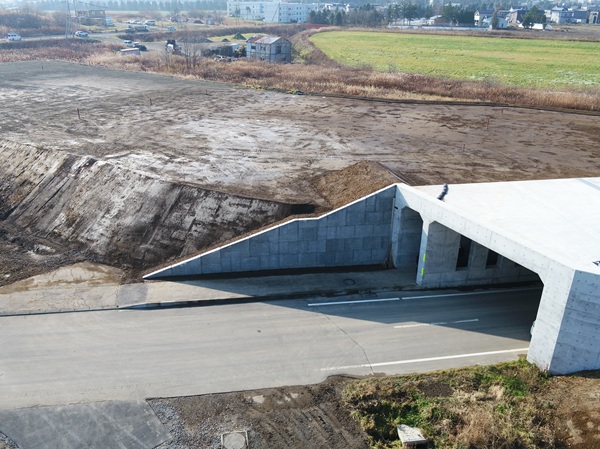

  現在、工事に先立ち、ドローンによる現況地盤の計測や土質調査などの準備作業を進めております。ゴールデンウィーク前は、現場の囲いや仮設施設の設置を中心に進め、連休明けから本格的な工事に着手いたします。
南幌町から本工事現場までの土砂運搬や排水整備を予定しており、大型車両の通行などでご不便をおかけする場合もございますが、安全に十分配慮しながら進めてまいります。近隣の皆様には、ご理解とご協力を賜りますようお願い申し上げます。

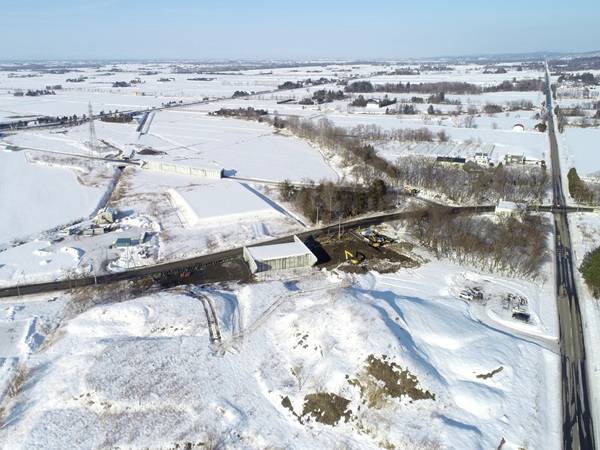

  R7.03.14

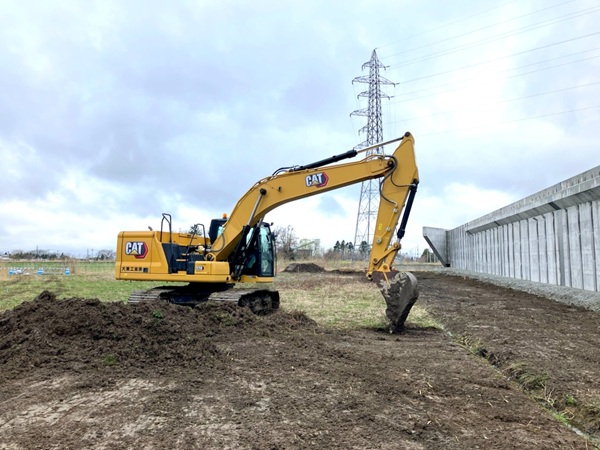

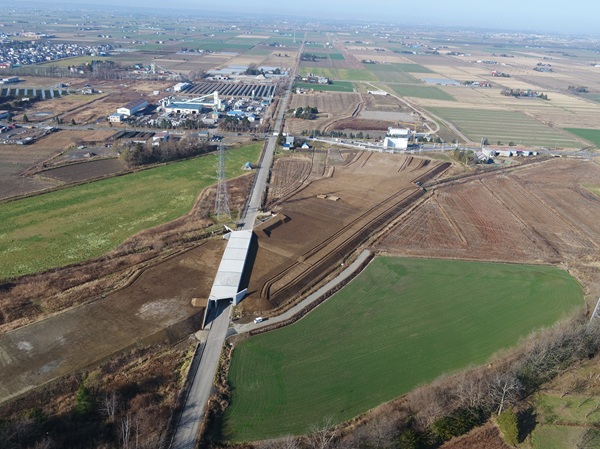

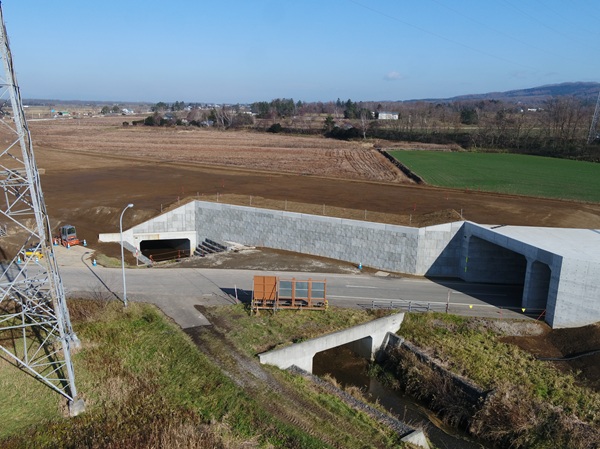

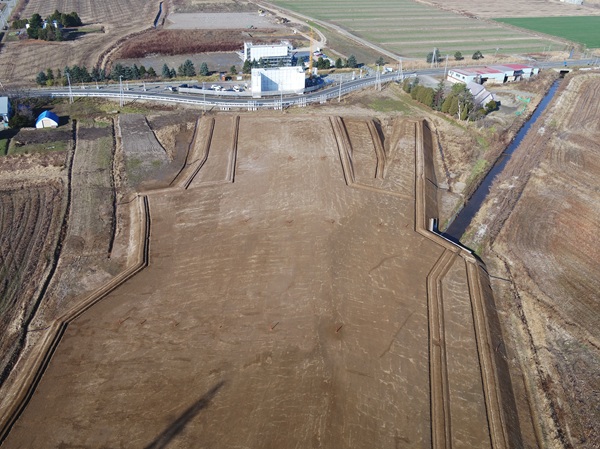

  当工事は、千歳市から小樽市までの約80㎞を結ぶ道央圏連絡道路の一連工事の一環として、長沼南幌道路(南長沼ランプ~南幌ランプ間、約14.6㎞)の一部区間において実施するものです。本工事では、道路の載荷盛土、排水整備、および擁壁工事を行います。
施工にあたり、大型車両による資材・土砂の運搬が発生するため、周辺道路を利用させていただきます。
工事期間中は近隣の皆様にご不便をおかけしますが、安全を最優先に作業を進めてまいりますので、ご理解とご協力のほどよろしくお願いいたします。

リストに戻る
屯田・茨戸通(屯田町1008番17地先~屯田町1004番4地先間)道路新設工事
工事概要
  工期:令和7年2月3日~令和7年10月30日
  工事延長:100m
工種 単位 数量 備考
 土工 4,900
 軽量盛土工 5,600
 排水構造物工 1
 構造物撤去工 1
 仮設工 1

 再生資源利用計画書

 進捗状況、今後の展開および周辺環境
  R7.05.09

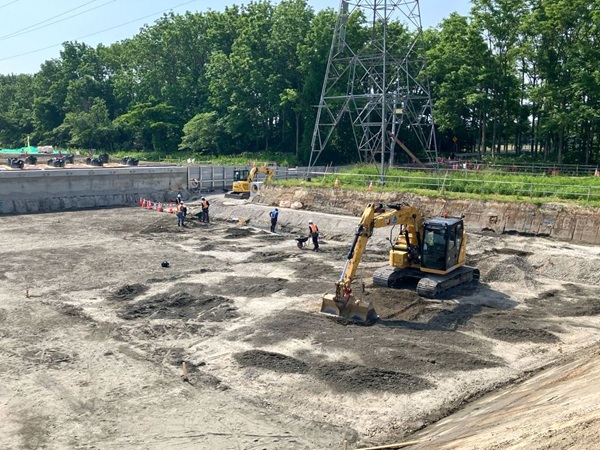

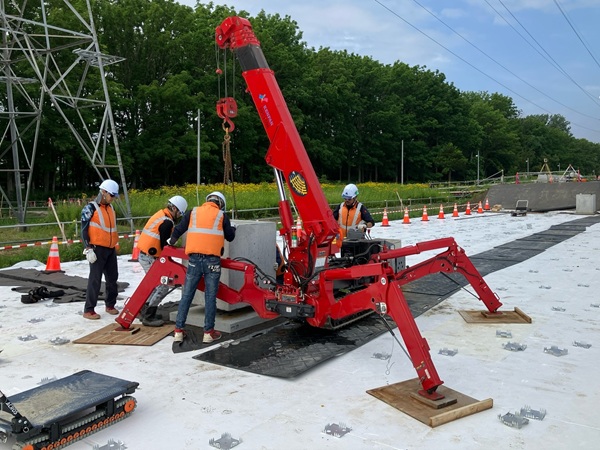

  5月7日より屯田第2横線の通行止めを開始いたします。また、本格的に重機とダンプを使用しての作業が始まります。
振動、騒音、安全に配慮した作業を行いますので、近隣住民の方、道路を使用されている方にはご不便をおかけしますがご理解とご協力をお願いいたします。


  R7.03.31

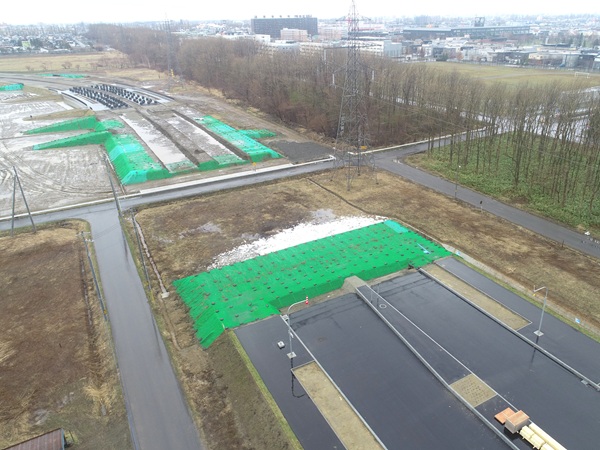

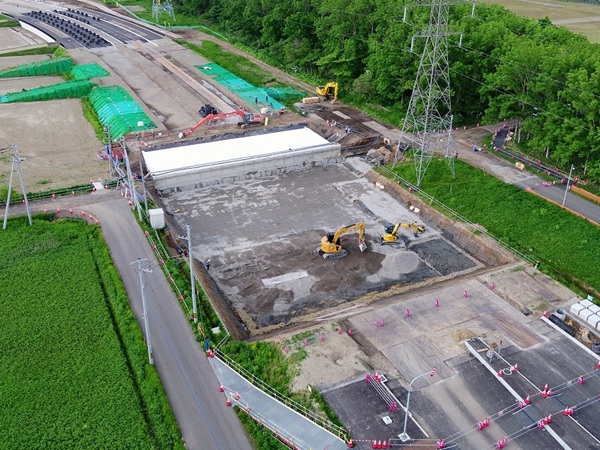

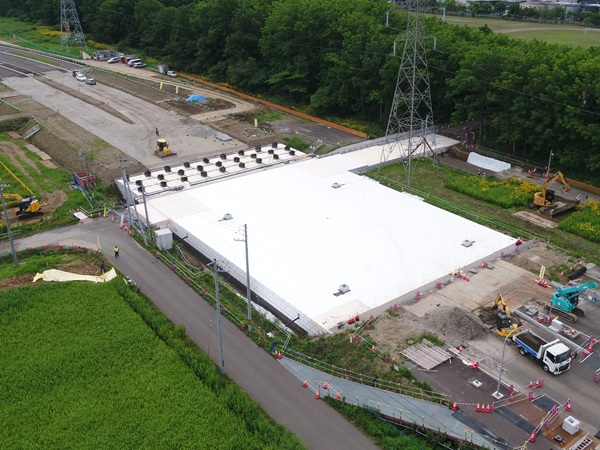

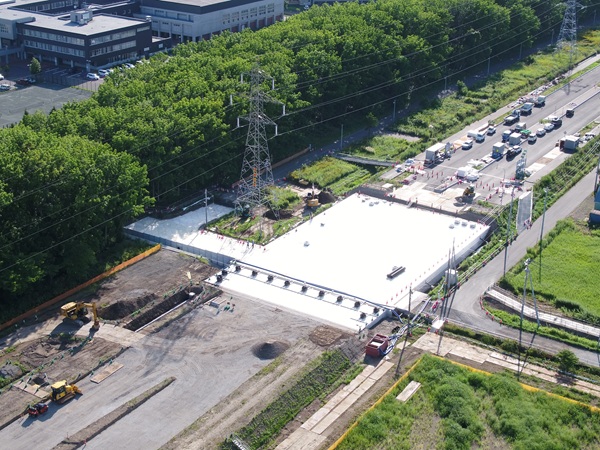

  本工事は、道央都市圏の都市交通マスタープランに基づき、「屯田・茨戸通」の道路新設工事を行うものです。工事の内容は、主に軟弱地盤対策として大型の発砲スチロールブロックを用いて盛土を行う工事です。
工事周辺にお住いの皆様と当工事現場近隣を利用する皆様にはご迷惑をおかけいたしますが、工事へのご理解とご協力をお願いいたします。
