防災・安全交付金事業
|
工期:令和5年5月22日~令和6年1月31日 |
施工面積:7,600㎡ |
|
||||||||||||||||||||||
再生資源利用計画書 流域貯留浸透事業紹介 |
► R5.12.07 | |
12月4日をもちまして、すべての現場作業を無事に完了することができました。 近隣にお住いの皆様にはご不便・ご迷惑をお掛けしましたが、当工事に対するご理解をいただき、深く感謝申し上げます。 |
► R5.11.22 | |
11月よりグラウンド舗装の施工を行っております。舗装完了後、競技施設を設置し現場作業は11月末完了予定です。 工事も終盤を迎えますが安全第一で作業を進めてまいりますので、引き続き工事へのご理解のほどよろしくお願いいたします。 |
► R5.10.16 | |
9月中旬よりグラウンドの掘削、暗渠排水管の設置を行っており10月末頃完了予定です。 11月からはグラウンド舗装の施工にともない引き続きダンプトラックによる運搬を行います。 工事用車両の通行にともない近隣住民の皆様にはご迷惑をおかけしておりますが、工事へのご理解とご協力をお願いいたします。 |
► R5.09.15 | |
8月で7月中旬から行っていた雨水排水設備工の施工が完了し、現在、外周部のグラウンド施設を施工しております。 9月中旬からはグラウンドの掘削にともないダンプトラックによる土砂運搬を行います。 近隣の皆様には、ご不便・ご迷惑をおかけしますが、引き続き工事へのご理解とご協力をお願いいたします。 |
► R5.07.31 | |
7月中旬から雨水排水設備工の施工を開始しました。 8月も引き続きグラウンド施設の施工を進めてまいります。 近隣の皆様には、ご不便・ご迷惑をおかけしますが、引き続き工事へのご理解とご協力をお願いいたします。 |
► R5.06.13 | |
本工事は札幌市流域貯留浸透事業に基づき、太平中学校に貯留施設(グラウンド)を造る工事です。 この工事に伴い、工事車両等の出入りや作業時の振動・騒音で何かとご不便・ご迷惑をおかけいたしますが、安全管理を徹底し早期完成に努めて参りますので、工事へのご理解とご協力をよろしくお願いいたします。 |
►リストに戻る |
工期:令和5年5月23日~令和6年3月21日 |
橋長 錦秋橋:145.5m、錦冬橋:279.0m |
|
||||||||||||||||||||||||||||||||
再生資源利用計画書 |
► R5.12.20 | |
12月ですべての現場作業が完了いたしました。 長期間、ご通行の皆様には交通規制等でご不便をおかけいたしましたが、工事へのご理解により、無事工事を完了できましたことを心より感謝申し上げます。 |
► R5.11.17 | |
一連の施工が完了し、現在、足場の解体を行っております。 特に気温が下がり、路面の凍結が予想される季節となりますので、作業に際しては安全に留意し、交通規制を行っております。 ご通行の皆様には引き続きご協力をお願いいたします。 |
► R5.10.11 | |
9月は下部コンクリートの施工を行いました。 今月中旬に耐震補強装置の設置後、来月11月初旬にかけて耐震補強装置を上から挟み込むような形で上部コンクリートの施工を行います。 日中の片側交互通行には交通量の多い通退勤時間も重なり、大変ご不便をおかけしておりますが、引き続き安全優先で施工してまいりますので、工事へのご協力をお願いいたします。 |
► R5.09.13 | |
8月は施工のための足場設置を行いました。 来月から耐震補強装置を固定するためのコンクリートを打設いたしますが、9月中旬からその準備として、コンクリートと既設橋脚をつなぐためのアンカーボルトの定着、鉄筋と型枠の組み立てを行います。 材料積み下ろしの際は引き続き交通規制となり、ご不便をおかけいたしますが、安全優先で工事を実施いたしますので、何卒ご理解ご協力のほど、お願い申し上げます。 |
► R5.08.07 | |

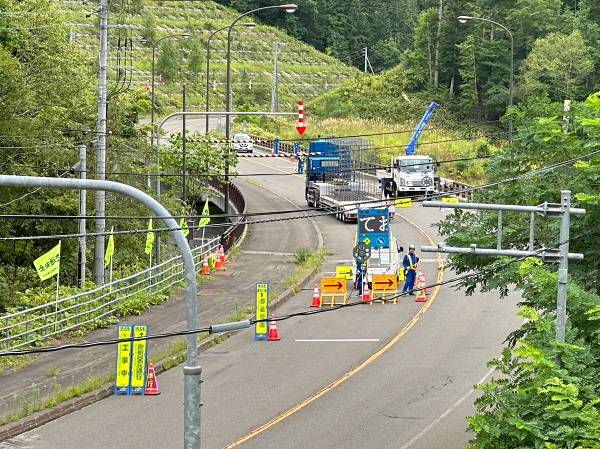

7月は【錦冬橋】のひび割れ注入を行いました。 8月より【錦秋橋】で耐震補強装置の取付のため、足場の設置を開始いたします。工事期間中は道道3号の交通規制でご不便・ご迷惑をおかけいたしますが、工事へのご理解とご協力をお願いいたします。 また、8月19日(土)に「道の駅夕張メロードにて『YUBARIメロードフェスタ2023』が開催されます。当作業所もこのイベントに参加し、会場の設営・誘導や資機材の提供などを行う予定です。 先着1,000名の方にカットメロンの無料配布も行われますので、ぜひご来場ください。 |
↑クリック拡大 |
► R5.06.22 | |
本工事は道道3号札幌夕張線、夕張市富野【錦秋橋】において大規模な地震後の道路の機能を確保するため、耐震補強工事(水平力分担構造)を行うものと、【錦冬橋】において、供用後のコンクリート構造物の耐久性維持を目的として、ひび割れや断面欠損及び剥落に対して補修を行うものです。 施工中は錦秋橋及び錦冬橋を片側交互通行等の交通規制を行っての作業となり、当路線を利用される方々にはご不便をおかけいたしますが、工事に対するご理解ご協力をお願いいたします。 |
►リストに戻る |
